Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026

Dự án Bcons Solary tiếp tục ghi nhận những bước tiến thi công đồng bộ và ổn định trên toàn khuôn viên trong tháng 06/2026. Các hạng mục xây dựng đang được triển khai theo kế hoạch, tập trung đảm bảo cả về chất lượng kỹ thuật lẫn tiến độ chung.

Tiến độ kết cấu tháp tại Bcons Solary

Công tác xây dựng phần kết cấu là trọng tâm được chú trọng trong giai đoạn này, với sự phân công rõ ràng các mốc hoàn thành bê tông dầm sàn và chuẩn bị vật liệu cho các tầng tiếp theo. Cụ thể:

  • Tháp A: Đã hoàn thành công tác đổ bê tông dầm sàn tại tầng 18. Hiện đang triển khai thi công cốt thép cho cột và vách ở tầng 19.
  • Tháp B: Hoàn tất đổ bê tông dầm sàn ở tầng 17, tiếp tục thực hiện cốp pha và lắp đặt cốt thép cho dầm sàn tại tầng 18.
  • Tháp C: Đã kết thúc bê tông dầm sàn tại tầng 9. Công tác hiện tại là thi công cốp pha dầm sàn ở tầng 10.
  • Tháp D: Tương tự, sau khi hoàn thành bê tông dầm sàn tầng 9, các đội ngũ đang tiến hành dựng cốp pha và lắp đặt cốt thép dầm sàn cho tầng 10.

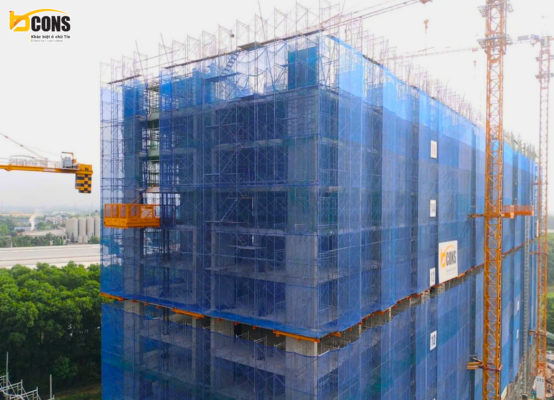

Hình ảnh thực tế công trình Bcons Solary tháng 06/2026, thể hiện tiến độ thi công kết cấu các tháp A và B.
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 7

Công tác hoàn thiện và hệ thống MEP

Bên cạnh kết cấu tháp, các hạng mục nội khu và hệ thống kỹ thuật cũng được đẩy mạnh triển khai. Các đội thi công đang tiến hành xây tường đến tầng 8 và đồng thời thực hiện lắp đặt hệ thống cơ điện (MEP) âm tường cho các tầng từ mặt bằng đến tầng 4.

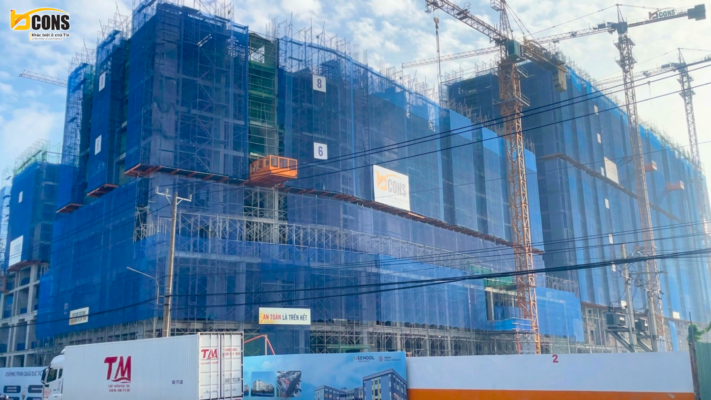

Hình ảnh thực tế công trình Bcons Solary tháng 06/2026, ghi nhận tiến độ thi công tường và lắp đặt hệ thống kỹ thuật.
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 8

Việc triển khai các hạng mục này đòi hỏi sự phối hợp cao giữa nhiều bộ môn chuyên ngành. Các nhà thầu đang duy trì quy trình giám sát nghiêm ngặt để đảm bảo chất lượng vật liệu và độ chính xác kỹ thuật tại mọi công đoạn.

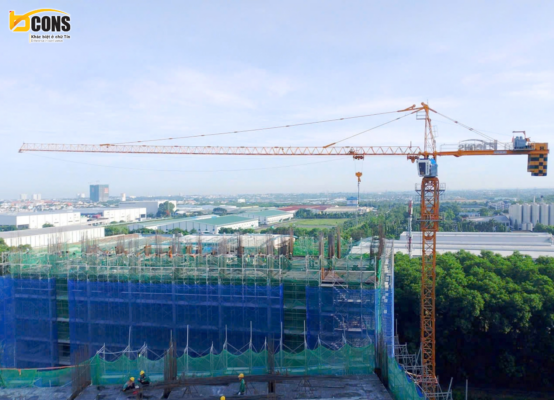

Hình ảnh thực tế Bcons Solary tháng 06/2026, góc nhìn tổng thể công trường đang hoạt động.
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 9

Đảm bảo an toàn và chất lượng

Các báo cáo tiến độ cho thấy đội ngũ thi công và giám sát của Bcons Solary đang duy trì cam kết cao về chất lượng và an toàn lao động. Việc tuân thủ các quy trình xây dựng đã được xác nhận, góp phần đưa dự án đi đúng lộ trình đề ra.

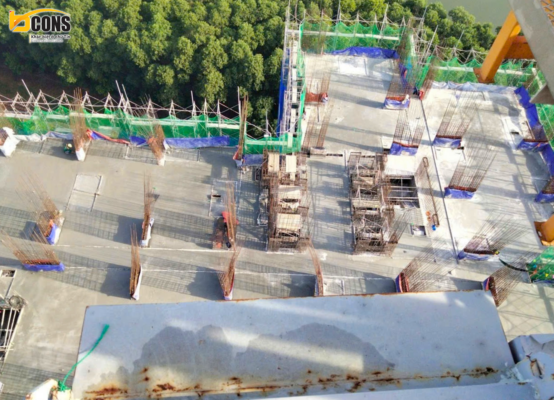

Hình ảnh thực tế công trình Bcons Solary tháng 06/2026, thể hiện các khu vực thi công đang được quản lý chặt chẽ.
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 10

Tổng kết tiến độ tháng 06/2026:

  • Kết cấu Tháp A: Hoàn thành bê tông dầm sàn tầng 18, bắt đầu cốt thép cột/vách tầng 19.
  • Kết cấu Tháp B: Hoàn thành bê tông dầm sàn tầng 17, thi công cốp pha và cốt thép dầm sàn tầng 18.
  • Kết cấu Tháp C & D: Đã hoàn tất đổ bê tông dầm sàn tầng 9; đang tập trung vào việc dựng cốp pha và lắp đặt cốt thép cho dầm sàn tầng 10.

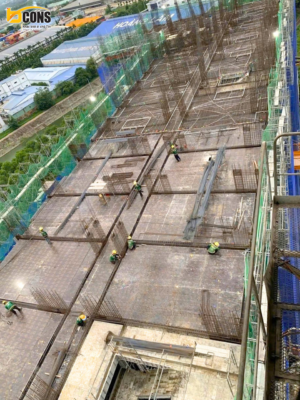

Hình ảnh thực tế Bcons Solary tháng 06/2026, ghi nhận hoạt động chung của công trường.
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 11

Quá trình cập nhật tiến độ này khẳng định Bcons Solary vẫn đang được quản lý chặt chẽ để đảm bảo các mốc thời gian xây dựng và bàn giao đúng theo kế hoạch tổng thể.

Hình ảnh thực tế dự án Bcons Solary tháng 06/2026
Báo Cáo Chi Tiết Tiến Độ Triển Khai Dự Án Bcons Solary Tháng 06/2026 12

(Nguồn: Công ty Cổ phần Đầu tư Xây dựng Bcons)
